Уже 53 года «Автономная теплоэнергетическая компания» обеспечивает теплом и горячей водой большинство абонентов в Краснодаре. Филиалы: «Новороссийские тепловые сети», «Абинские тепловые сети», «Майкопские тепловые сети», «Гулькевичские тепловые сети» и «Тимашевские тепловые сети». Задаче снабжения абонентов теплом и горячей водой в пяти городах Краснодарского края и столице республики Адыгея служат почти 2000 километров теплосетей, 400 котельных и более 150 ЦТП (по данным на апрель 2016 г.).
Бесперебойное теплоснабжение населения - основная цель, стоящая перед данной компанией.
ООО "ПКТ" выиграло тендер на поставку блочно-модульной котельной, предназначенной для обеспечения теплом жилого сектора и объектов социальной сферы в хуторе Ленина Краснодарского края, в соответствии с 223-ФЗ, соблюдая все требования заказчика и регламента торгов.
Сжатые сроки производства котельной и подача тепла к началу отопительного сезона – задача, поставленная заказчиком перед нашей компанией.
Основными пожеланиями к оборудованию котельной были применение водотрубной технологии котлов, модуляционных горелок, позволяющих плавно регулировать отпуск тепла в широком диапазоне нагрузок, наличие двух сетевых контуров с разными параметрами теплоносителя и принципами регулирования. Техническое задание, предоставленное заказчиком, подробно регламентировало количество и единичную мощность котлов, а также описывало нюансы, основанные на обширном опыте эксплуатации районных котельных службой заказчика.

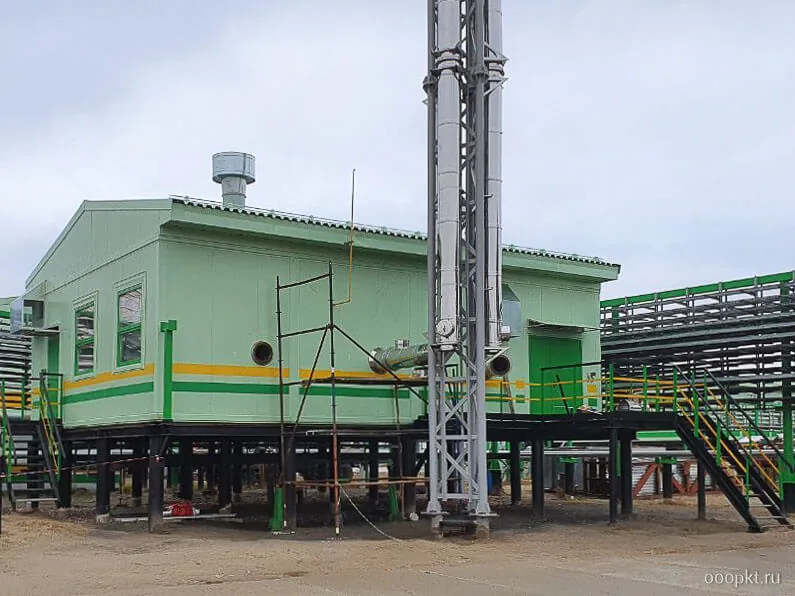

Блочно-модульная котельная предназначена для обеспечения теплом жилых домов и объектов административной и социальной сферы в хуторе Ленина Краснодарского края.
Расчетная существующая тепловая нагрузка котельной: 8,844 Гкал/ч (10,3 МВт), в том числе:
подключенная договорная нагрузка потребителей - 8,04 Гкал/час (9,35 МВт), в том числе:

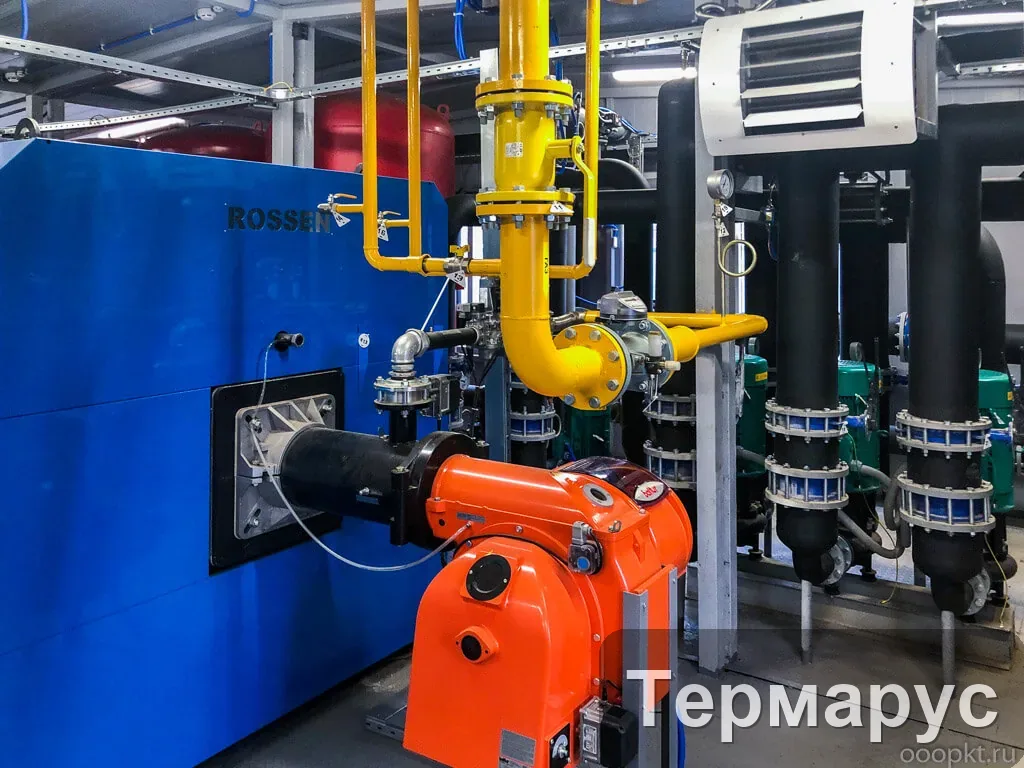

БМК состоит из 4 модулей габаритами 10160х3200х3200(h) каждый

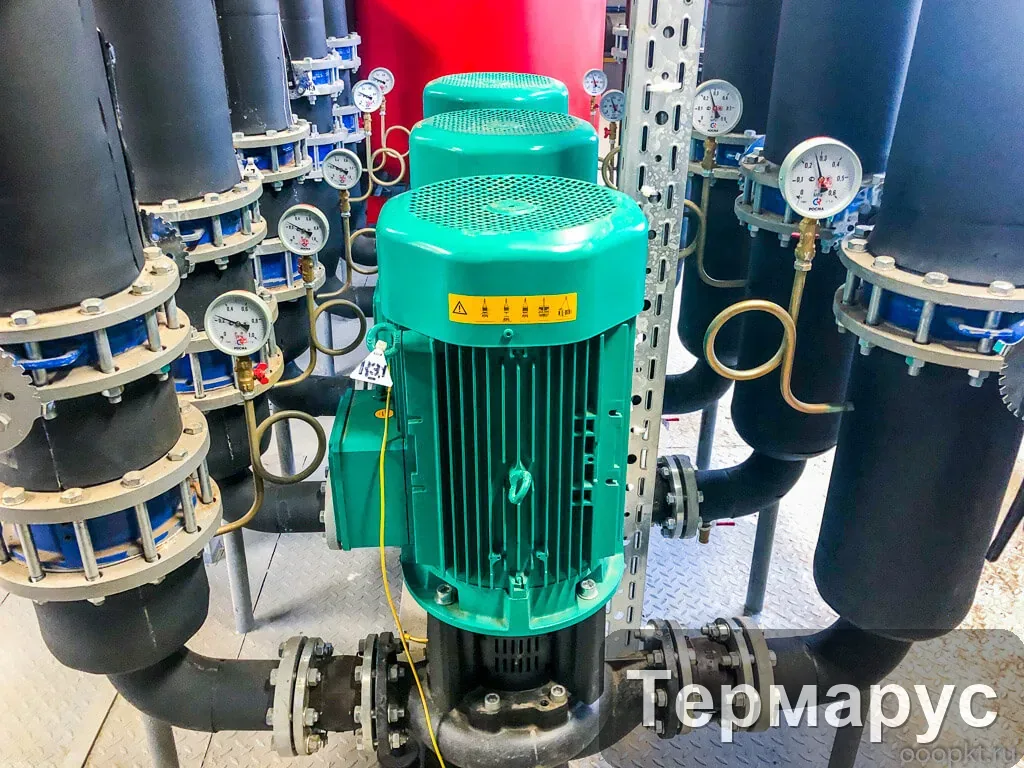

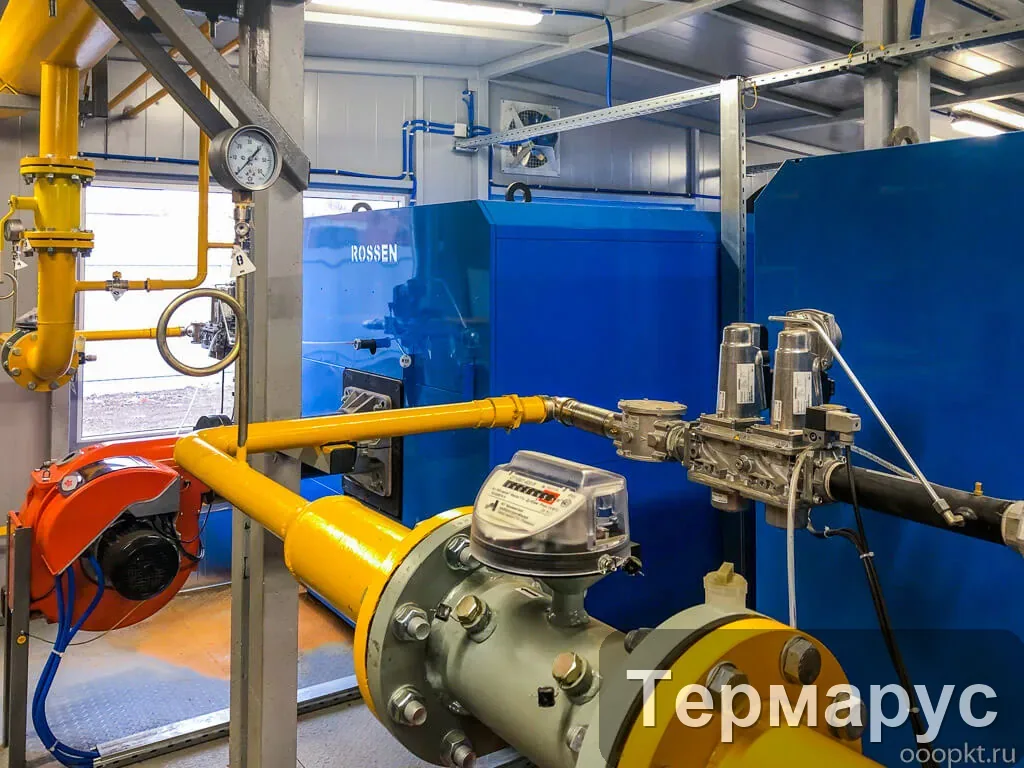

В системе присутствуют два контура с разными графиками регулирования температуры – со срезкой на 700С и без. Применение погодной компенсации позволяет сэкономить заказчику и конечным потребителям до 35% средств на оплату тепла. А удалённый мониторинг работы котельной с отображением основных параметров на экране диспетчерского пульта и наличие архива показателей упрощает контроль, снижает затраты на обслуживание и диагностику системы как в целом, так и отдельных узлов, будь то насосная группа, горелка, узел учёта тепла и т.д.
Доставка и установка БМК на объекте произведена силами нашей компании. В связи с плотной застройкой района были рассмотрены два альтернативных маршрута и выбран оптимальный. Установка дымовой трубы по причине сжатых сроков строительства была выполнена на фундамент, не набравший 100% прочности после тщательного инструментального контроля степени готовности фундамента.
Пусконаладочные работы проводились в тесном контакте со службой заказчика, отвечающей за ЦТП, распределяющий тепло потребителям. Параметры выходного теплоносителя были приведены в соответствие с требованиями службы, несмотря на отклонения требований от ТЗ тендера.
Сервисное обслуживание и эксплуатация котельной осуществляется силами специализированной службы заказчика. ООО «ПКТ» имеет все лицензии и разрешения, укомплектована обученным персоналом для осуществления такого вида работ. Сервис из одних рук – от производителя оборудования – на наш взгляд наилучший вариант, так как за приемлемые деньги позволяет доверить надёжность работы БМК профессионалам, знающим оборудование от и до.
Отдельное внимание было уделено шумовым характеристикам оборудования и требованиям санитарно-экологических норм, что обусловлено месторасположением котельной в плотной городской застройке.
В процессе производства котельной в связи со сжатыми сроками и загрузкой завода – изготовителя котлов, поставка котлов была выполнена на завершающем этапе. Что потребовало применить метод поузловой сборки оборудования и трубопроводов, подключаемых непосредственно к котлу, не имея котлов в наличии. Габариты котлов и компактная компоновка в блоках – модулях котельной потребовали съёмных балок покрытия и кровли в местах установки котлов. Что позволило продолжать весь цикл работ и установить котлы в самом конце. Данное решение не повлияло на стоимость котельной для заказчика и позволило уложиться в срок.
Срок реализации проекта: 2 календарных месяца
